提升防洪規劃,打造海綿都市
|
|
|

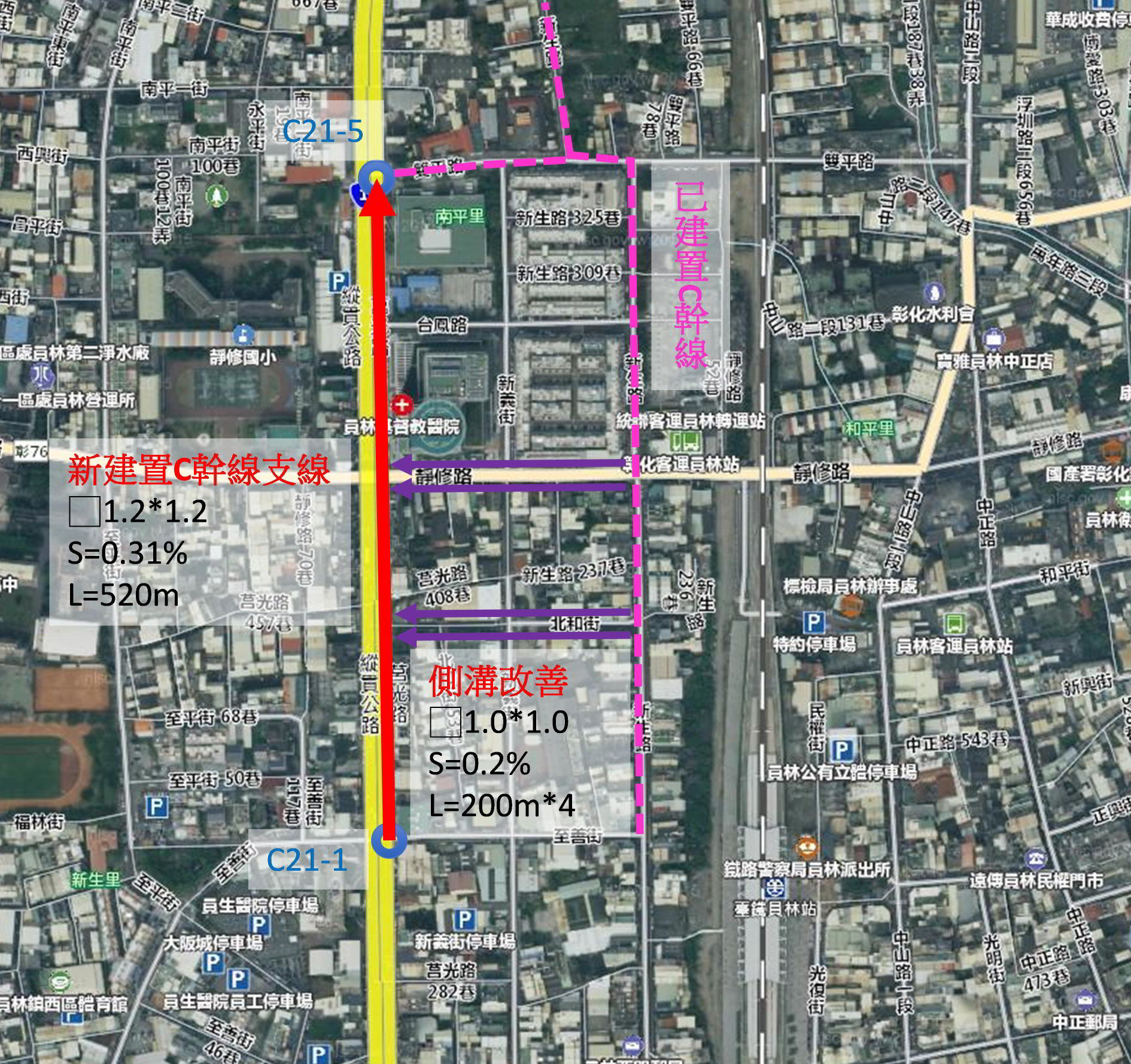

員林C幹線支線(C21-1~C21-5段)位置圖 |
|

鹿港丙幹線分洪箱涵位置圖 |
|
|
|

龍燈公園(C幹線多功能調節滯洪池)配置圖 |
|

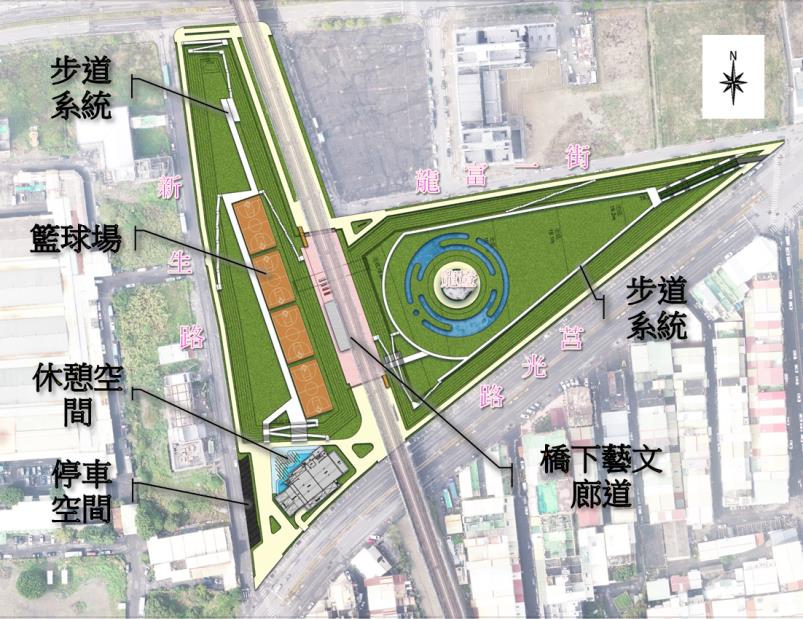

龍燈公園(C幹線多功能調節滯洪池)意象示意圖 |
|
|
|

抽水站模擬示意圖1 |
|
抽水站模擬示意圖2 |
推動污水下水道建設
|
|
|
鹿港福興水資源回收中心管理樓 |
|
彰化市污水下水道用戶接管 |
番雅溝排水幹線(第四期完工)(第五期)(第六期)改善及橋梁改建工程
彰化山寮排水(第三期)改善工程及橋梁改建工程
(一)山寮排水新建左岸護岸長度:60.63m、 左岸既有護岸基礎保護長度:329.24m、 右岸箱涵長度:372.80m、 座槽式護岸長度:940m 。
(二)大竹坑排水護岸長度 (右岸):45m 、 連接道路箱涵長度:80.75m。
本工程位於彰化縣彰化市三村里,屬山寮排水幹線,既有渠道通洪斷面不足,護岸、沿線水防道路改善以及橋梁改建,以維護周邊居民交通以及農田之安全。 110年9月17日開工、預計112年11月30日竣工。
|
|
|

山寮排水幹線施工中 |
|

大竹坑排水支線施工中 |
舊社排水(第一期)(第二期)排水改善及橋梁改建工程
舊社排水屬員林大排重要排水支線,其下游段流經人口密集地區,為社頭鄉境內重要區域排水,本工程完工後可使舊社排水舊社橋下游段,滿足10年重現期距及25年重現期距不溢堤之保護標準,且右側水防道路持維現有路寬,左側保持6米路寬為原則,完工後可提升區域防洪能力及通行需求,促進地方經濟發展。 (一)第一期:本工程由起點(社福橋)至終點(舊社橋)間的舊社排水護岸改建工程,主要內容包括:護岸1,579m、橋梁改建3座、新建人行橋1座、渡槽改建1座、堤後側溝674m。
(二)第二期:從清水岩路(舊社橋)開始,沿著既有溝渠向南約1,947 公尺至復興路(太平橋)前(1K+200~3K+147),針對鋼筋混凝土護岸改建及進行渠底基礎加深;用地範圍內跨渠構造物橋長不足或無法通過計畫水位,則以改建或新建橋梁、箱涵及渡槽,以改善排水斷面以暢通水流,增加河槽通水能力,降低洪水位及維持防汛搶險需求。
(一)第一期(已完工):本案已於108年12月31日完工。
(二)第二期:目前工程已完成設計,舊社排水(第二期)改善及橋梁改建工程(一工區)轉為正式工程,目前辦理招標作業中。
|
|
|
工程施工前 |
|
渡槽改建完成 |
同安排水(第一期)(第二期)排水改善及橋梁改建工程
同安排水位於員林大排南岸,由於排水斷面不足、局部地勢低窪,故遭較大之颱風洪水時,有排水不及造成沿線地區淹水之風險。故辦理「同安排水排水改善及橋梁改建工程併辦土石標售」,以期整體排水路可達防洪標準,進而減少水患。
(一)第一期:本工程由起點(銜接員林大排)至終點(西勢二號橋)間的同安排水(第一期)排水改善及橋梁改建工程併辦土石標售,主要內容包括:箱涵(W4.5*H2.5*2孔)50公尺、排水路兩側護岸675公尺、橋梁改建2座、新建側溝618.49公尺、擋土牆99.3公尺、出水口閘門體及門框4組、手動式鋼索式吊門機4組。
(二)第二期:工程範圍為福建路西勢二號橋往南至秀安二街秀安橋(0k+734~1k+761),為使排水達到完整之效益及符合防洪保護標準。
(一)第一期(已完工):已於108年12月31日竣工。
(二)第二期:用地取得辦理中,工程細部審查完成,配合用地取得期程後發文中央轉為正式工程後辦理發包。
| | |
護岸施作 | | 水防道路路底級配夯實 |
(已完工)鹿港溪再現計畫-鹿港溪排水護岸及水岸環境營造
改善舊鹿港溪兩側河岸,營造沿線親水性自然水岸。
(一) 自然棲地營造:本案工程將改善舊鹿港溪中、上游(南興三號橋上游約1.5km範圍)之兩側河岸,並規劃景觀廊帶、親水步道、藍帶遊憩、水中舞台、開源廣場等,營造沿線親水性自然水岸。
(二) 再造運河行船:本案工程將規劃鹿港溪(新宮一號橋至菜園橋約550m範圍)之河道,作為民眾及遊客行船等活動休閒之場域。
(三) 文藝市集空間:本案工程將規劃風帆涼亭廣場,作為民眾及遊客辦理文藝市集、鹿港在地人文活動之空間。
(四) 本工程由起點(民生路)至終點(青雲路)間的鹿港溪排水護岸改建及環境營造,主要內容包括:護岸3,236m、橋梁改建7座、新建人行橋1座、截流箱涵1,584m、引水管線、以及廣場、步道、植栽、照明等休憩景觀。
已於110年10月24日竣工。
| | |
鹿港溪排水護岸及水岸環境營造完工 | | 鹿港溪排水護岸及水岸環境營造完工 |
(全段完成)石笱排水支線(第四期)(第五期)改善工程及橋梁改建工程
提升防洪標準,提供大村與員林居民往來安全便利之道路並營造河岸綠帶景觀。
(一)第四期:
1.護岸改善約1.5公里。
2.護岸改善及橋梁改建:賜福橋至新東山排水匯流處。
(二)第五期:
1.預計改善效益:
(1) 提升防洪標準:既有河道寬度10.5~16.0m,僅可滿足1~2年通洪能力,本案工程改善拓寬後,河道寬度擴大至15.2~18.5m,可達區域排水10年保護,25年不溢堤條件,提升石笱排水防洪能力,解決當地淹水問題。
(2) 道路拓寬:現況道路寬窄不一,許多路段雙向會車不易,配合護岸改善工程一併進行道路拓寬至少6.0m,目標將水防道路提升成一般道路,提供大村與員林居民往來安全便利之道路。
(3) 綠帶營造:護岸改善工程主要採複合式護岸,保留1.0m寬空間種植洋紅風鈴木或黃花風鈴木,以營造河岸綠帶景觀。
2.石笱排水(第五期)改善工程分為一、二工區:
(1) 一工區(新東山匯流處至東三條圳橋)改善內容包含:兩岸新建直立式護岸,計685.33公尺;兩岸新建複合式護岸,計1,287.38公尺;兩側堤後溝改善,計1,972.71公尺;新東山排水出水口改建;浮圳橋、仁賢橋及東三條圳橋3座橋梁改建。
(2) 二工區(東三條圳橋至五汴橋)改善內容包含:兩岸新建複合式護岸,計1,651.4公尺;兩側堤後溝改善,計1,307.8公尺;鎮興排水及振興排水2處出水口改建。
(一)第四期:109年8月3日完工。
(二)第五期:一工區已於110年5月27日竣工、二工區已於108年12月31日竣工。
| | |
復合式護岸施工中空拍 | | 振興排水出水口改建完成 |
(已完工)睦宜排水(第二期)改善及橋梁改建工程
(一)水安全:增加通水斷面,符合治理計畫10年重現期保護標準
1.護岸改善總長度約931公尺。
2.改建橋梁有埔頭橋、無名I橋、無名II橋及新闢無名III橋。
(二)水環境:考量周邊環境,以生態槽護岸營造水中生物棲息環境,護岸堤背種植喬木增加景觀。
(三)交通串聯:新闢板橋將水防道路與既有道路串接,強化周邊路網。
(一)新建生態槽護岸左、右岸共764公尺。
(二)新建懸臂護岸28.6公尺。
(三)ㄩ型護岸119.4公尺。
(四)埔頭橋、無名I橋、無名II橋、土地公廟前箱涵改建及新建無名III橋。
(五)種植樟樹31株、苦楝30株及移植茄苳1株。
已於111年2月14日竣工。
|
|
|
埔頭橋上游~無名II橋現況排水道雜草叢生,本段以生態槽護岸改建 |
|
無名II橋~無名III橋,本段護岸改善以混凝土護岸為主 |
(已完工)花壇排水(第一期)(第二期)上游改道工程及橋梁改建工程
花壇排水上游銜接灣仔口坑及水坑兩條山坑,向西北流經花壇都市計畫區,於經高速公路後往北排入洋子厝溪排水,總長7.5公里。中游因經過花壇都市計畫區,兩旁建物緊鄰已無空間拓寬,且都市計畫上游區段斷面極為狹小,無法承納上游山洪,豪大雨時經常漫溢成災,延續前期治理工程(目前已完工)期許有效宣洩順勢而下之山洪,降低兩岸地區之淹水災害,以確保地方居民生命財產之安全。 1.新闢渠道1396.4m,2.施設水防道路1276m,3.新建箱涵11座,4.改善橫交水路及流入工共計7處。有效改善舊花壇排水溢淹問題。 已於110年12月3日竣工。
|
|
|
花壇排水(第二期)上游改道工程動土典禮1 |
|
花壇排水(第二期)上游改道工程動土典禮2 |
(已完工)東溝排水(第一期)改善工程
新設座槽式路堤222.8m、L型擋土牆694.1m加勁擋土牆192m、AC道路鋪設6,354m2。
本工程位於東溝排水下游段,分三個工區,在保留當地生態環境,邊坡樹木不移除情況下,改善右岸水防道路711公尺、左岸水防道路234公尺,開通兩岸沿線水防道路,確保道路品質。
本案已於109年7月8日完工。
| | |
工程完工 | | 工程完工 |
(已完工)東溝排水(霖興段)應急工程
護岸植筋加高1410.6公尺,新建護岸193公尺、AC舖設850.9平方公尺。
東溝排水集水區面積28.4平方公里,涵蓋彰化縣永靖鄉、埔鹽鄉、埔心鄉、溪湖鎮4個行政區,排水路屬員林大排水幹線上游支流,總長10.9公里,下游局部段豪大雨有溢堤情形,本府提報應急工程以提高排水通洪能力。
本案已於110年1月24日完工。
| | |
工程完工照 | | 工程完工照 |
(已完工)清水溪排水治理及橋梁改建工程
護岸加高兩岸合計5,021 公尺、清水溪便橋及清水溪五號橋改建。
由於排水斷面不足、局部地勢低窪,故遭較大之颱風洪水時,有排水不及造成沿線地區淹水之風險,改善排水及橋樑工程。
本案於108年8月5日完工
| | |
施工前 | | 施工後 |
(已完工)舊趙甲排水幹線(第一期)治理工程
新設護岸右岸418公尺、左岸407公尺。
由於排水斷面不足、局部地勢低窪,故遭較大之颱風洪水時,有排水不及造成沿線地區淹水之風險,辦理改善排水工程。
本案於108年9月30日完工
| | |
施工前 | | 施工後 |
